深圳污水管网清淤检测项目检验检测服务.排水管渠局部非开挖修复清淤检测结束后拆除封堵措施以及清运淤泥和垃圾,并恢复场地清洁;非开挖管道修复技术的排水管网非开挖修排水管网非开挖修复、管道紫外光固化修复,市政管道清淤、雨污水管道疏通,管道非开挖修复等工程,而作为内窥检测的CCTV和声纳检测,
污水管道整体进行非开挖内衬修复

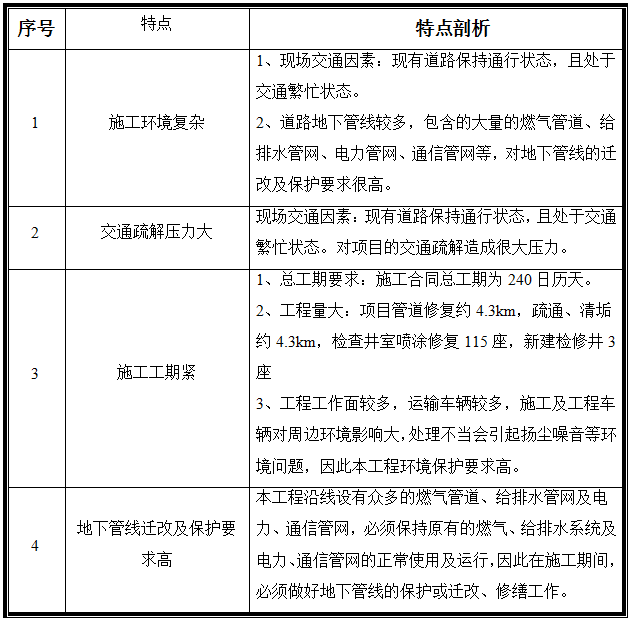

该项目缺陷问题多且杂、施工工序多、作业量大
科通工程现已开始动工修复,让我们一起往下看看情况吧。
采用拉入式紫外光原位固化法对福强路南北两侧d500-d1000污水管道进行结构性修复,主要施工工序为管网清淤导水、紫外光固化修复、检查井喷涂修复等。
UV-CIPP特点✦
❖
无需开挖,只需利用检查井即可对排水管道进行整体修复,可修复排水管道存在的破裂、错口、脱节、树根侵入、渗漏等结构性缺陷;
❖
内衬层光滑、连续,内衬层在3-15mm,降低了管道的表面粗糙度,提高了管道的输送能力;
❖
内衬层光滑、连续、内衬层基材韧性好、强度高,与复合树脂浸渍相容性好,固化后内衬层弯曲模量可达15000MPA,内衬层和原管道紧紧地贴合在一起隔绝了腐蚀环境,起到了堵漏效果;
❖
适用于管径为200~2000mm的各类管线的修复
